中油三接測試陸續啟動 預計這時起正式供氣

行政院政務委員陳金德今(19)日前往現勘台灣中油公司第三座天然氣接收站一期計畫工程,及台電公司大潭電廠增建計畫,由於三接8項工程中已有部分完工,預計將於本(3)月起陸續啟動各項運轉測試,陳金德要求中油應如期於6月供氣,以確保大潭電廠後續商轉使用,並穩定北部地區之供電。

1742369966454

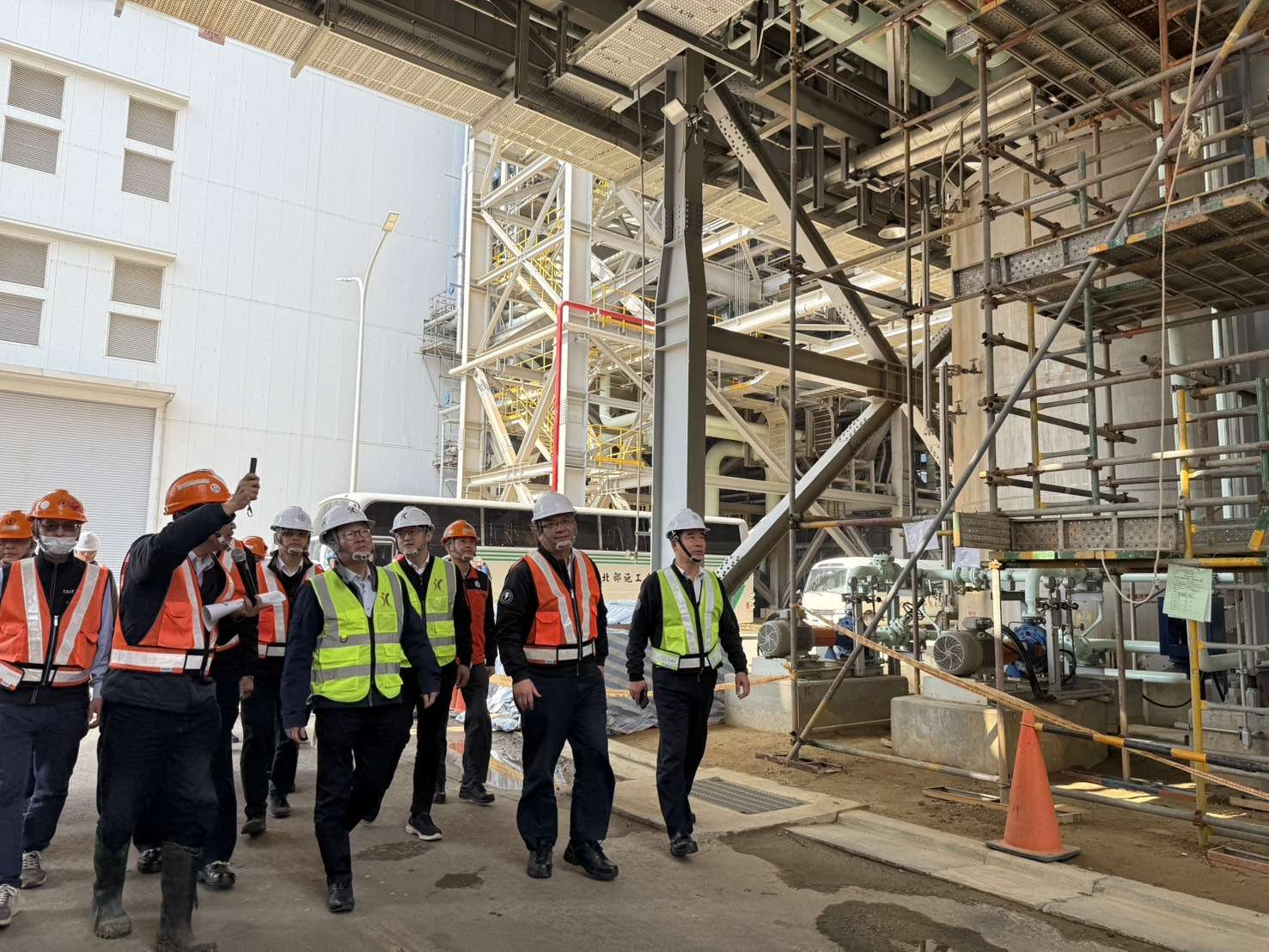

由於三接8項工程中已有部分完工,預計將於本月起陸續啟動各項運轉測試。圖:工程會提供

三接一期計畫工程包含建港及圍堤、外廓防坡堤、棧橋、棧橋延伸、氣化設施、製程及管線、儲槽、配氣站及路管等8項工程,目前3項工程已完工,並將於本月起陸續進行各項運轉測試。陳金德指示中油,在確保施工品質及工作安全的前提下,務必要達成6月供氣的里程碑,讓大潭電廠及早透過二接及三接供氣,透過雙氣源、雙迴路備源方式機動調度,以提供北部地區穩定供電。

1742369966665
陳金德要求中油應如期於6月供氣,以確保大潭電廠後續商轉使用。圖:工程會提供

工程會指出,第三接收站計畫總經費965.62億元,目前總累計實際進度69.84%,預計本月底完成測試運轉後初期供氣、6月正式供氣,並於完工啟用後,提供台電公司大潭電廠7到9號燃氣機組所需天然氣,可滿足北部民生、工業及燃氣發電廠的新增天然氣需求,未來北中南三座接收站可達分區供氣、相互備援,並可降低輸氣成本及風險。

工程會說明,大潭電廠增建計畫總經費1104.6億元,建置3部燃氣複循環機組,總裝置容量合計為316萬瓩,完工後3部機合計年發電量1萬7642百萬度。目前總累計實際進度99.39%,其中8號機已於去(113)年7月商轉,9號機已接受調度並預計今年4月商轉,7號機已併聯並預計4月初接受調度、6月商轉。

陳金德在經濟部國營司、中油公司及台電公司等人員陪同下,現勘第三接收站氣化設施、LNG碼頭、棧橋工程,以及大潭電廠發電機組施工現況,他指出,為落實我國增氣減煤之能源政策,達成2025年天然氣發電占比達50%之目標,這兩項計畫至關重要,行政院相當重視,行政院長卓榮泰和他曾於113年6月分別訪查第三接收站計畫推動情形。

陳金德特別提醒,中油及台電應緊密配合,積極克服工程施工介面等諸多問題,而各單位如在執行過程中涉及需跨部會協調事項,可提報工程會「公共建設督導會報」協調,讓各項里程碑都能如期達成,以提升國內整體供氣與用電的穩定及安全。
