2024年12月14日 星期六

防爆管重演 龍潭三坑抽水站啟動改善工程

桃園市長張善政今(15)日上午前往龍潭三坑抽水站,視察「三坑抽水站一期原水出水管改善工程」。張善政表示,台水公司進行「三坑抽水站原水出水管改善工程及高壓電氣設備檢驗等五合一工程」,各項工程預計於今日完成,預計於明日下午3時起完成復水作業,盼能減少桃園地區的停水頻率與風險、提升供水韌性。市府與台水已就此次停水有充分準備並超前部署,規劃70處臨時供水站、234處非飲用水供水站、各區公所管理之32處水井等,盼能降低衝擊、讓民眾安心,並感謝市民的配合及體諒。



20230515114809312
市府與台水已就此次停水有充分準備並超前部署,規劃70處臨時供水站、234處非飲用水供水站、各區公所管理之32處水井。圖:市府提供

張善政說明,為避免今(112)年1月龍潭三坑地區供水管線爆裂、無預警停水之事件重演,市府及台水秉持「長痛不如短痛」的原則辦理此次工程,並進行相關設備檢修,期間將進行停水作業,停水時間為今日0時起至明日下午3時,受停水、降壓影響為桃市12個行政區,龜山區除外,共304里、約39萬戶,停水時間最長為39小時。



20230515114814495
張善政視察「三坑抽水站一期原水出水管改善工程」。圖:市府提供

張善政提及,此次五合一工程中,「三坑抽水站一期原水出水管改善工程」是最重要且關鍵的一項,目前進度順利,其餘工程也都如期進行或超前完成。此外,為因應此次停水,市府非常謹慎完成各項整備工作,包括模擬停水期間,消防局如何取水救災等情境;市府及台水也密切配合,設置足夠數量的供水站及水車等,以因應民眾取水需求,並開設應變中心掌握各項狀況,期許能降低停水影響、確保民眾用水無虞。



20230515114813749

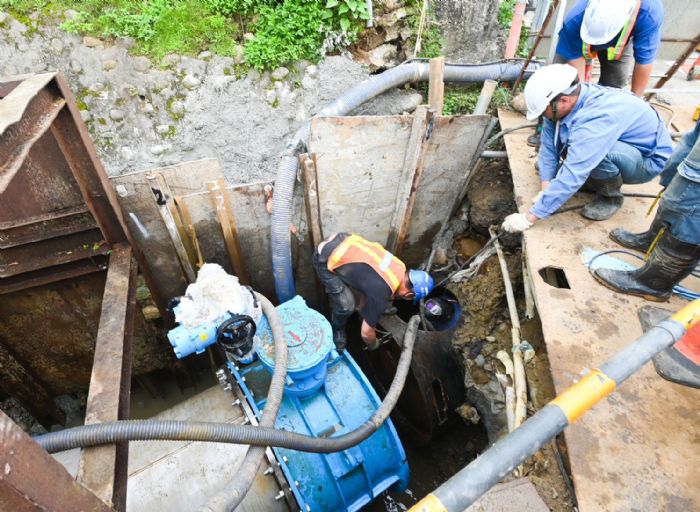

受停水、降壓影響為桃市12個行政區,龜山區除外,共304里、約39萬戶,停水時間最長為39小時。圖:市府提供

台水董事長胡南澤指出,龍潭地區在今年1月初發生管線爆裂事件後,台水已將該管線封閉,並於今日進行「三坑抽水站原水出水管改善工程及高壓電氣設備檢驗等五合一工程」,截至今日上午8時,其中已有「龍潭給水廠三坑原水站二期抽水機出水管彈性座封修復」、「三坑、凌雲、高原、內柵高原電檢」、龍潭場高壓保護電驛更換」等3項工程已完成施作;另因應此次工程停水作業,台水及市府已規劃70處飲用水供水站、234處非飲用水供水站及32處水井,並配合水車補水,盼降低停水不便,也成立前進指揮所及應變中心,盼縮短停水時間,如期、如質完成復水作業。



台水第二區管理處長徐俊雄表示,為提升桃園整體供水穩定及電氣設備安全,台水辦理龍潭三坑原水站原水管改善等5項工程。此次停水及降壓區域以桃園12個行政區及新竹縣4個行政區為主,停水戶數共約45萬戶,其中桃市約有39萬戶受影響,包括停水18小時約4.4萬戶、20小時約9000戶、31小時約28.1萬戶、39小時約5.6萬戶等。



徐俊雄說明,「平鎮給水廠三坑抽水站一期原水出水管改善工程」重點為將原1350鋼管封閉處切除,設置新1350蝶閥並與原水管聯絡等,將於今日下午1時前完成斷管連絡及另件接妥後恢復供電,並循序啟動抽水機送水至平鎮淨水場,預計明日下午3時前完成復水作業;「龍潭給水廠三坑原水站二期抽水機出水管彈性座封修復工程」已於今日上午4時30分完成閘閥更換。



徐俊雄提到,另依電業法,此次工程也一併施作「三坑二期、平鎮淨水場、龍潭淨水場、高原、凌雲、內柵加壓站高壓電氣設備檢驗工程」等,進行電氣設備檢修,已於今日上午完成;「龍潭場高壓保護電驛更換工程」亦於今日上午4時提前完工,將能有效減少供水設備斷電情形;「大溪區河西供水系統持壓閥增設工程」預計增設2處持壓閥,以確保民生用水尖峰時間有足夠水壓,預計於今日下午2時前,完成河西地區持壓閥增設及路面回填等作業,龍潭廠將於同日晚間8時時完成轄區復水。



徐俊雄提及,此次停水期間,台水自彰化以北地區調派共13輛水車,以進行巡迴補水及營區、醫療等緊急供水作業,並於5月12日完成架設70處臨時供水站、5月14日完成第一次補水,並於今日上午8時起進行巡查及補水作業,並針對位於人口密集處之30處供水站設置即時傳訊機制,民眾可至台水「臨時供水站查詢系統」網站查詢供水站剩餘水位情形。
